采购项目履约验收指南


👋 亲爱的老师,您好!

亲爱的老师,您好!履约验收是采购全流程管理的“关键环节”,既关乎采购质量与效益,更是保障学校教学科研质量的关键所在,以下指南将助您高效办理。

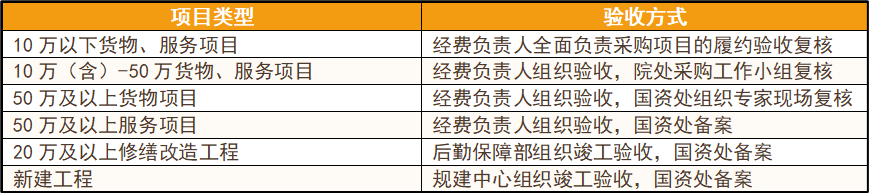

一、不同金额项目验收方式

二、50万以上项目验收流程

50万及以上货物验收,经费负责人是项目的第一责任人,应全面负责项目履约验收工作。

📑 第一步:签订《技术协议》

招标结束后,第一时间和中标供应商签好《技术协议》。请核对:

· 将《采购需求》《供应商技术响应文件》《澄清函》中的配置、数量、功能指标、服务承诺全部写进协议;

· 技术协议包括技术和商务两部分,应对照《采购需求》、《供应商技术响应文件》和《投标澄清函》,按照《供应商技术响应文件》中的偏离表顺序,逐项核查落实,确保与招标采购结果完全一致。

📦 第二步:到货接收与清点

货物到货后,和供应商一起开箱清点。

· 对照采购文件,逐一清点配置、数量、备品备件、耗品耗材等;

· 确认品牌、型号规格与合同约定是否一致;

⚙️ 第三步:供应商和项目单位共同完成《完工自验收报告》

安装调试完成后,供应商和项目单位组织自验收,项目单位须至少3位副高以上相关专业教职工组成验收小组,共同完成《完工自验收报告》。

包括:供货情况、品牌型号、安装调试情况、培训情况、功能指标测试情况(实测值、测试条件、方法、数据支撑材料)、运行稳定性等。

📬 第四步:提交验收复核申请

完成自验收后,请在国资处验收系统中提交以下材料:

· 《学校采购货物类项目验收报告》

· 《供应商履约情况评价表》

· 《技术协议》

· 《学校采购项目验收复核申请表》

· 《完工自验收报告》

三、验收复核现场准备材料

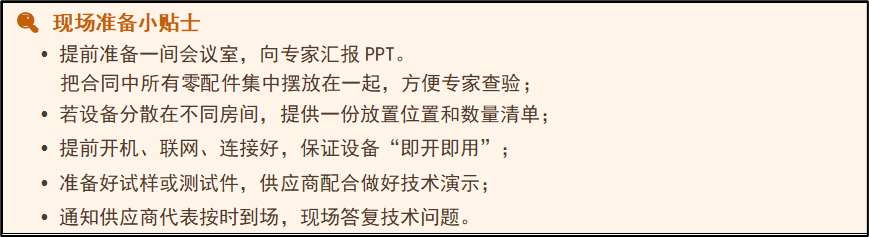

为高效组织复核,建议您提前把以下材料按清单准备齐全

📄 现场审阅材料

(1) 不需提供纸质材料,在采购招标系统下载电子版材料:

《采需求》、《供商投文件技部分》、《投澄清函》、《合同》。

(2) 需提供签字盖章原件(原件1+复印件2份):

《技术协议》、《完工自验收报告》

(3) 需提供1份签字盖章原件:

《学校采购项目验收复核申请表》、《学校采购货物类项目验收报告》、《供应商履约情况评价表》。

🔧 货物类附加资料(如有请集中放在货物旁)

· 《安装调试记录》

· 《培训记录》+ 培训视频

· 试运行期间的《使用记录》

· 《产品使用说明书》《操作手册》

· 《产品合格证书》《出厂检测报告》

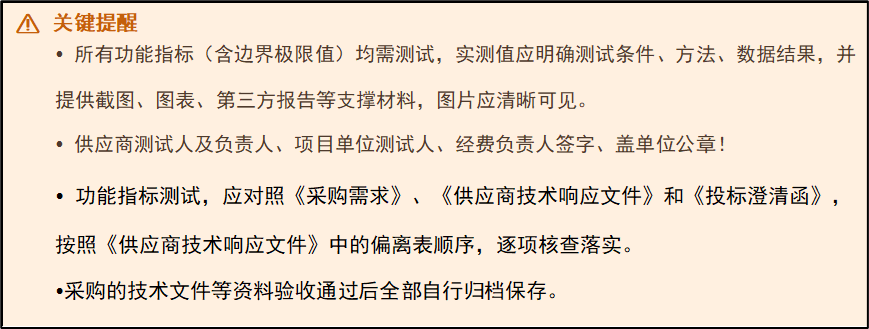

· 《第三方检测报告》

四、专家复核环节

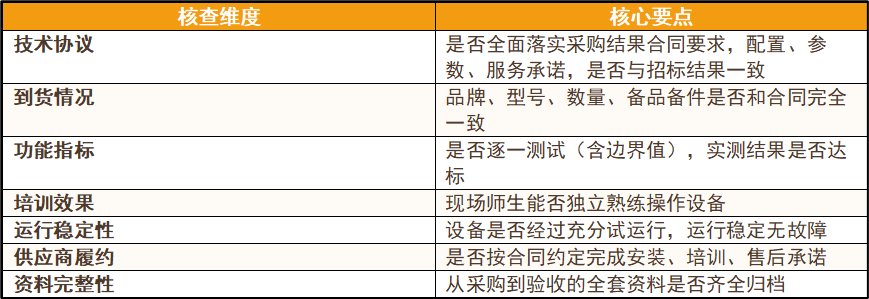

专家复核主要从下面7个维度把关:

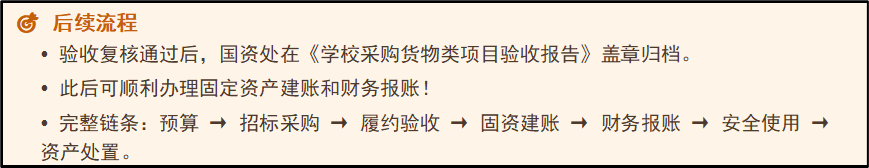

五、资产归合作方验收备案

项目建设单位应按照学校要求,填写以下资料递交学校国资处,国资处负责验收备案工作;

l 《学校采购项目验收备案报告》

l 《供应商履约情况评价表》

l 《完工自验收报告》

l 《资产归合作方所有情况说明》

l 《合作方验收报告》

六、系统操作 & 资料下载途径

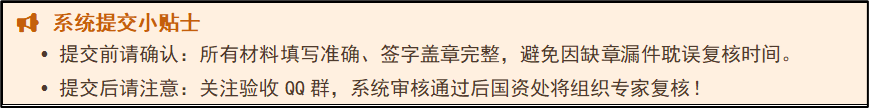

💻 提交验收复核申请

登录验收管理系统,按提示下载校级验收材料,签字盖章后上传材料:

系统登录地址:http://ysgl.xjtu.edu.cn/

路径:国资处主页验收管理系统登录NetID

📥 下载验收表格

验收资料表格下载地址:

http://gzc.xjtu.edu.cn/zlxz/gdzcyyszl.htm

路径:国资处主页资料下载固定资产与验收资料验收相关文件与表格

七、资料归档

从采购初始到完工验收的全流程文件均需归档留存,包括但不限于:

· 原件需国资处归档:学校货物类项目验收报告、专家组验收复核意见表、整改报告(如有);

· 原件需经费负责人自行归档:技术协议、完工自验收报告、学校采购项目验收复核申请表、履约评价表;

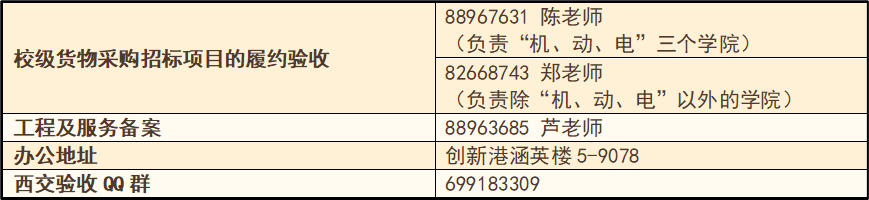

· 自行留存备查:到货接收确认清单、合格证书、出厂检测报告、第三方报告、安装调试记录、培训记录、视频、使用记录、产品说明书、操作手册。
